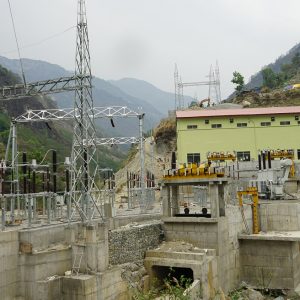

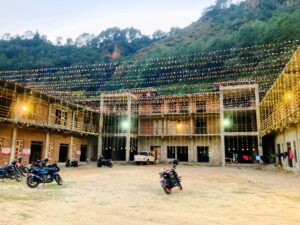

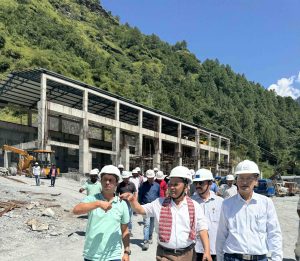

राहुघाट जलविद्युत् आयोजना स् ९० प्रतिशत बढी भौतिक प्रगति

म्याग्दी, ५ पुसः नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर प्रवर्द्धक रहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माणको ९० प्रतिशत भौतिक प्रगति भएको छ ।

सुरुङ, बाँध र विद्युत्गृहको भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुुगेको आयोजना विद्युत्लाई केन्द्रीय ग्रिडमा जोड्ने स्वीचयार्ड निर्माणमा जुटेको छ । रघुुगङ्गा हाइ«ोपावरका आयोजना व्यवस्थापक राज विष्टले अबको तीन महिना मार्चमा परिक्षण उत्पादन सुरु गर्ने लक्ष्यसहित निर्माण भएका संरचनालाई पूर्णताः दिन लागिएको जानकारी दिए ।

सिभिल, हाइड्रो र इलेक्ट्रोमेकानिकलका कामलाई बिट मार्दै लगिएको छ, उनले भने २० मेगावाटको टर्वाइन जडान गरेर ड्राई टेस्टिङ गर्न तयार पारेका छौँ । मार्च महिनाभित्र परीक्षण उत्पादन सुरु गर्ने लक्ष्यसहित ठेकेदार परिचालन भएको छ ।

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसियट्स ९जेपी०ले ४५ महिनामा सम्पन्न गर्ने लक्ष्य सहित २०१७ नोभेम्बर १७ ९२०७४ मङ्सिर ६ गते० रु छ अर्बमा ठेक्का सम्झौता गरेको थियो । सन २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोभेम्बर सम्मका लागि तेस्रो पटक म्याद थपिएको थियो । चौथो पटक मार्च महिनासम्मका लागि म्याद थप भएको छ ।

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र तिल्केनीचौरमा विद्युत्गृह निर्माणको काम ९० प्रतिशतभन्दा बढी सकिएको छ ।

कोरोना महामारी, बाढी, पहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताए ।

भारत हेभी इलेक्ट्रिकल्स लिमिटेड भेलसँग विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२.३५ अमेरिकी डलरमा भएको इलेक्ट्रोमेकानीकल ठेक्का सम्झौताको म्याद यही डिसेम्बर ३१ मा सकिदैछ् । भेलले अधिकांश उपकरण आयात सकेर जडानको काम गरिरहेको छ ।

भारतीय आयात निर्यात एक्जीम बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट ९इपिसी० प्रारूपमा राहुघाट जलबिद्युत आयोजना सञ्चालन गरिएको हो ।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएल सँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो । पछिल्लो पटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसियट्स जेपीले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो ।

यस आयोजनाले वार्षिक रु २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता पिपिए गरेको थियो । राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी ९डबल सर्किट० क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ । चार वटा टावर र प्रसारण लाइन पनि बनिसकेको छ ।

थप समाचारहरु

समाचार

अझै ५ दिन गर्मी बढ्ने अनुमान, घर बाहिर ननिस्किन सुझाव

आज बुधबार सबैभन्दा बढी गर्मी नवलपुरको दुम्कौलीमा महसुस भएको छ । दुम्कौलीमा आज अधिकतम तापक्रम ४३.८ डिग्री सेल्सियस मापन गरिएको
समाचार

बजेट नसच्याए सरकार दुर्घटनामा पर्छ : माधव नेपाल

२८ जेठ, काठमाडौं । नेकपा एकीकृत समाजवादीका अध्यक्ष माधवकुमार नेपालले बजेट नसच्याए सरकार दुर्घटनामा पर्ने बताएका छन् । आइतबार प्रतिनिधि
